保障市区用电需求 泉州中心城区再添一座220千伏变电站
12月26日,于今年3月开工的220千伏城区变电站建成投产,打造了当年开工即投产的“泉州速度”,也实现了泉州中心城区13年无新建220千伏变电站的突破。
该220千伏变电站位于泉州南埔山片区,本期建成2台主变、6回220千伏出线、13回110千伏出线、20回10千伏出线。

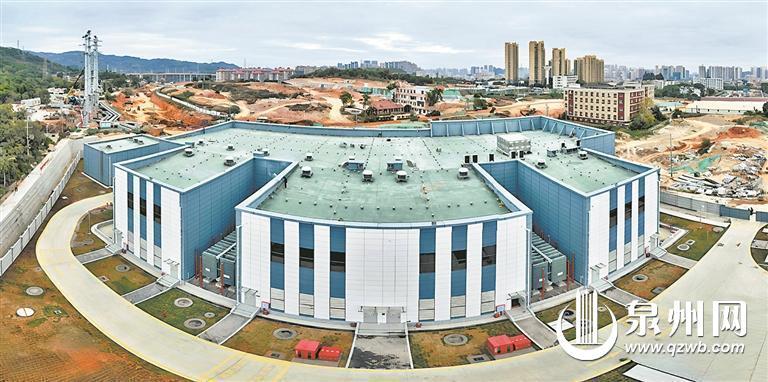

220千伏城区变电站 (曹晶/摄)
随着城市用电需求持续增长,泉州市区两座变电站最大负荷已经达到80%左右,用电负荷年均增长率达到6.6%,变电站供电能力不足的问题日趋凸显,加快中心城区电力设施建设刻不容缓。
220千伏城区变电站作为户内变电站,与常规变电站相比将所有设备安装在室内,设备布局更加紧凑,能有效压缩占地面积,方便设备维修维护,具有性能稳定、节能环保等优点。
220千伏城区变电站一旦投产,将明显改善中心市区的电网结构,有效提升供电可靠性,为推动泉州地方经济社会发展提供强有力的电力保障。
近年来,国网泉州供电公司紧抓电网建设发展的机遇,把建设坚强电网,服务地方经济发展作为一切工作的出发点和落脚点,全力推进电网建设攻坚。今年以来,泉州地区计划投产输变电总项目数85个,总投资金额14亿元,规模居全省首位,创历年新高。其中10千伏及以下电网投资24.4亿元,增幅11.6%,为全省最多,再创历史新高。国网泉州供电公司秉持“不停电就是最好的服务”理念,深化“计划不停电”管理,拓展不停电作业场景,全年开展不停电作业24601次,位居全省第一。截至目前,泉州地区用户平均停电时间1.34小时,比降55.12%,供电可靠性再上新台阶。
